12月4日19:46,我院双路供电圆满接通,结束了我院长期以来供电紧张的局面,进一步改善了基础建设,助力医院的长远发展。

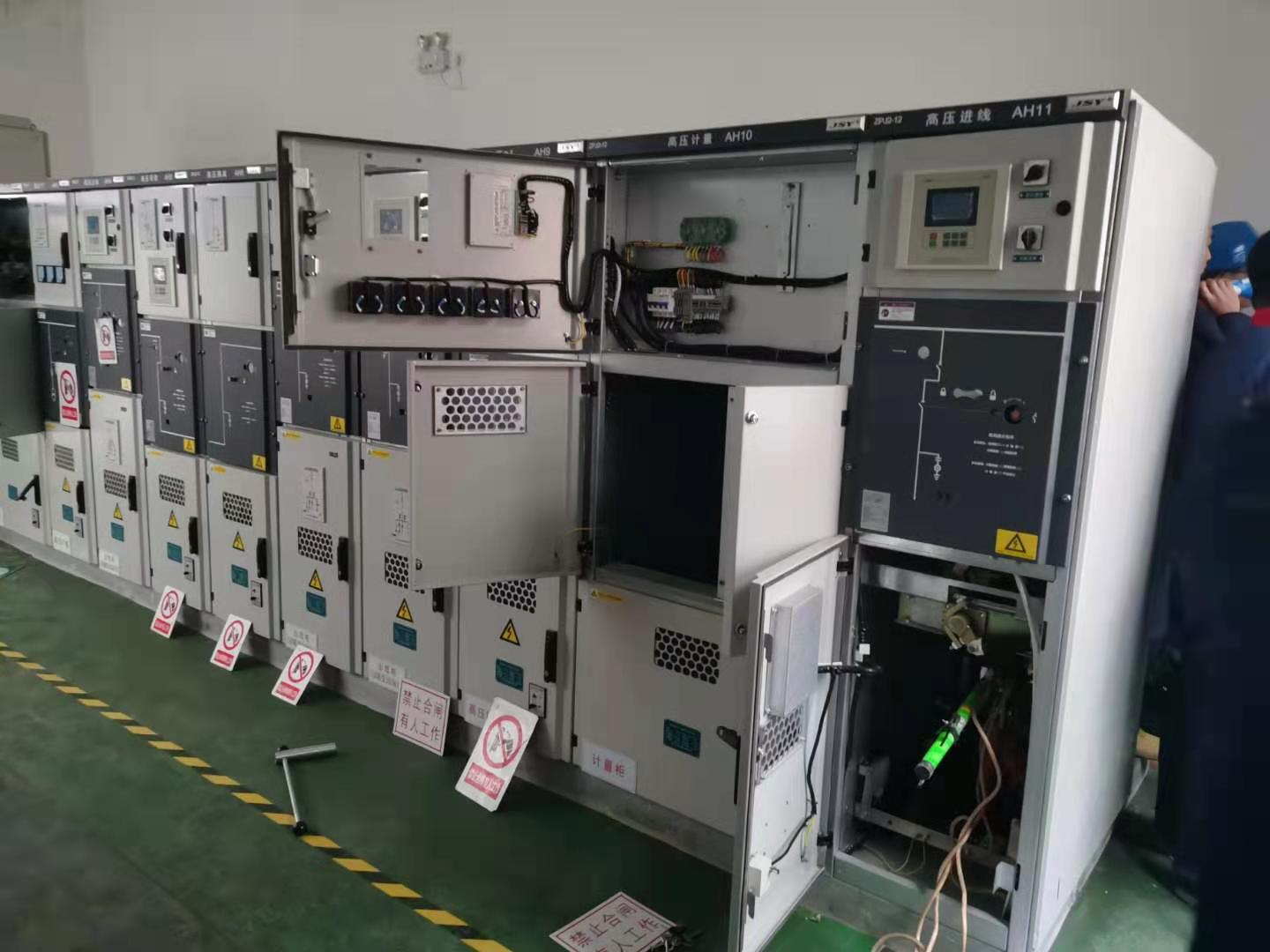

我院供电线路为长安区太乙宫电站提供的1600KVA单线,电力供应有限,易受限电影响。在2017年夏季的持续高温天气中,出现了严重的电力短缺现象,给我院的正常运行带来了极大的不便。为了保证医疗秩序稳定,摆脱限电影响,2018年我院启动3030KVA电力增容项目,决定新增630KVA设备及高压配电室设备。然而受秦岭环境治理专项整治工作及疫情防控工作的影响,电力增容项目施工多次被迫暂停,直到2020年10月,经多方协调沟通,项目施工得以重新启动。最终,经过2个月紧张作业,双路供电终于接通,历时3年的增容计划终于在这一刻画上了一个圆满的句号。自此,我院电力供应结束了单线供电的历史,走上了双路保障的时代。
近年来我院基础设施建设不断完善,集中供暖、污水站改造、阳光房建设、供电增容等项目的实施,使我院就医环境得到改善,今后我们将全力以赴,完善基础建设,更好地为医院发展大局服务。
